दमौली बजारमा सडक विस्तारले गति लिँदै

दमौली बजारमा सडक विस्तारले गति लिँदै


  • 1.9K
    Shares

    दमौली बजारमा सडक विस्तारले गति लिँदै
    images

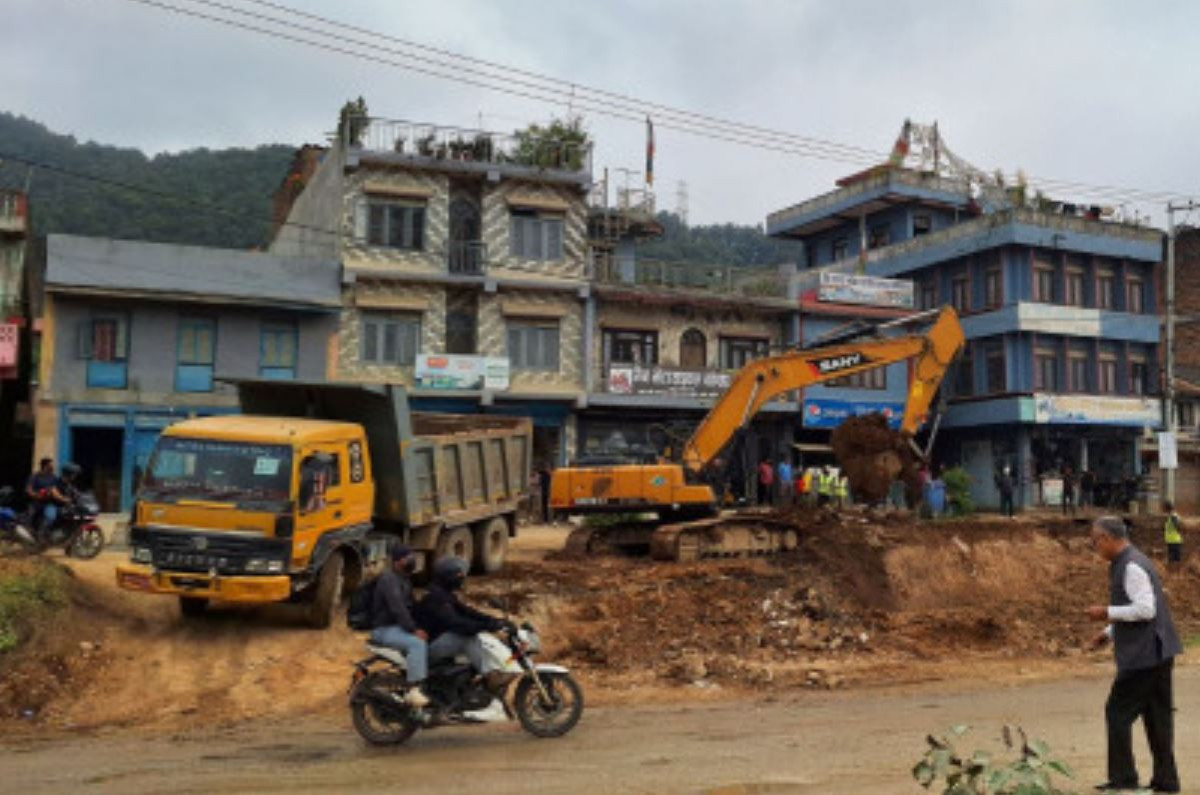

    दमौली । निर्माणाधीन मुग्लिन पोखरा सडक योजनाअन्तर्गत तनहुँ सदरमुकाम दमौलीमा सडक विस्तारले गति लिएको छ।

    अन्य ठाउँमा कामले गति लिइसक्दा पनि दमौली बजारमा काम हुन सकिरहेको थिएन।

    दमौली बजारमा डिजाइन सेन्टरबाट २३/२३ मिटरलाई आधार मानेर सडक विस्तार सुरु भएको मुग्लिन पोखरा सडक योजना (पूर्वी खण्ड) का इन्जिनियर विष्णुप्रसाद पाण्डेले जानकारी दिए।

    उनका अनुसार दमौली बजार खण्डमा नाला निर्माण भइरहेको छ।

    ‘केही समय पहिला बिजुलीको नयाँ पोलहरु गाडीएको छ। बिजुलीको पोललाई आधार मानेर त्यसभित्र सडक विस्तार हुनेछ,’ उनले भने।

    पाण्डेकाअनुसार सडकविन्दुबाट १२.२५ मा नाला निर्माण हुनेछ।

    बिजुलीको पोलभन्दा बाहिर दुई मिटरमा पैदलमार्ग निर्माण गरिने उनले जानकारी दिए।

    ‘दसैँ बिदा अगाडिदेखि काम सुरु गरिएकामा दसैँ बिदा सकिएपछि कामले झनै गति लिएको छ। मुग्लिन पोखरा सडकको पूर्वी खण्डअन्तर्गत आँबुखैरेनी, बन्दीपुरमा कामले गति लिँदा सदरमुकाम दमौलीमा काम हुन सकिरहेको थिएन,’ उनले भने।

    सडक विस्तारका क्रममा दमौली बजारका ७४ घरटहरा भत्काइनेछन्। त्यसभित्र जिल्ला प्रहरी कार्यालयको गेट, दुर्गा मन्दिर लगायतका संरचना पर्छन्। केही लाभग्राहीले पहिलो किस्ता बापतको रकम बुझिसकेको पाण्डेले बताए।

    पूर्वी खण्डमा आर्थिक वर्ष २०८०/८१ मा एकतर्फी रुपमा ५५ किलोमिटर दुई लेन कालोपत्र भएको छ। हालसम्म भने एकतर्फी रुपमा ६३ किलोमिटर कालोपत्र सकिएको पाण्डेको भनाइ छ।

    पाण्डेकाअनुसार पूर्वी खण्डअन्तर्गत १४ वटा साना पुल निर्माण सकिएका छन्। त्यस्तै दुई ठूला पुल र १०३ वटा कल्भर्ट निर्माण सकिएको पाण्डेले जानकारी दिए।

    व्यास नगरपालिका–४ र ५ जोड्ने मादी नदीमा निर्माण भइरहेको पुलअन्तर्गत दुई सय पाइल निर्माण सकिएको र अब स्ल्याब र बिम बनाउने चरणमा पुगेको उनले बताए।

    उनकाअनुसार आर्थिक वर्ष २०८०/८१ मा भूक्षय रोकथामका लागि विभिन्न ठाउँमा बायो इन्जिनियरिङको काम गरिएको छ। त्यस्तै पहिरोजन्य समस्याले पनि काममा अवरोध पुगेको थियो। त्यस वर्षका लागि आयोजनाका लागि पुँजीगततर्फ दुई अर्ब ९९ करोड बजेट विनियोजन भएकामा दुई अर्ब १४ करोड खर्च भएको जनाइएको छ।

    पूर्वी खण्डमा विसं २०७७ माघ १७ गते सम्झौता भई २०७८ वैशाख २ गतेदेखि काम सुरु भएको थियो। पूर्वी खण्डको ठेक्का चाइना कम्युनिकेशन कन्स्ट्रक्सनले पाएको छ। रासस
