तनहुँ जलविद्युत् आयोजनाको आधा काम सकियो

तनहुँ जलविद्युत् आयोजनाको आधा काम सकियो


  • 2.0K
    Shares

    तनहुँ जलविद्युत् आयोजनाको आधा काम सकियो
    images

    दमौली (तनहुँ) । निर्माणाधीन एक सय ४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनाको ५८ दशमलव एक प्रतिशत प्रगति भएको छ ।

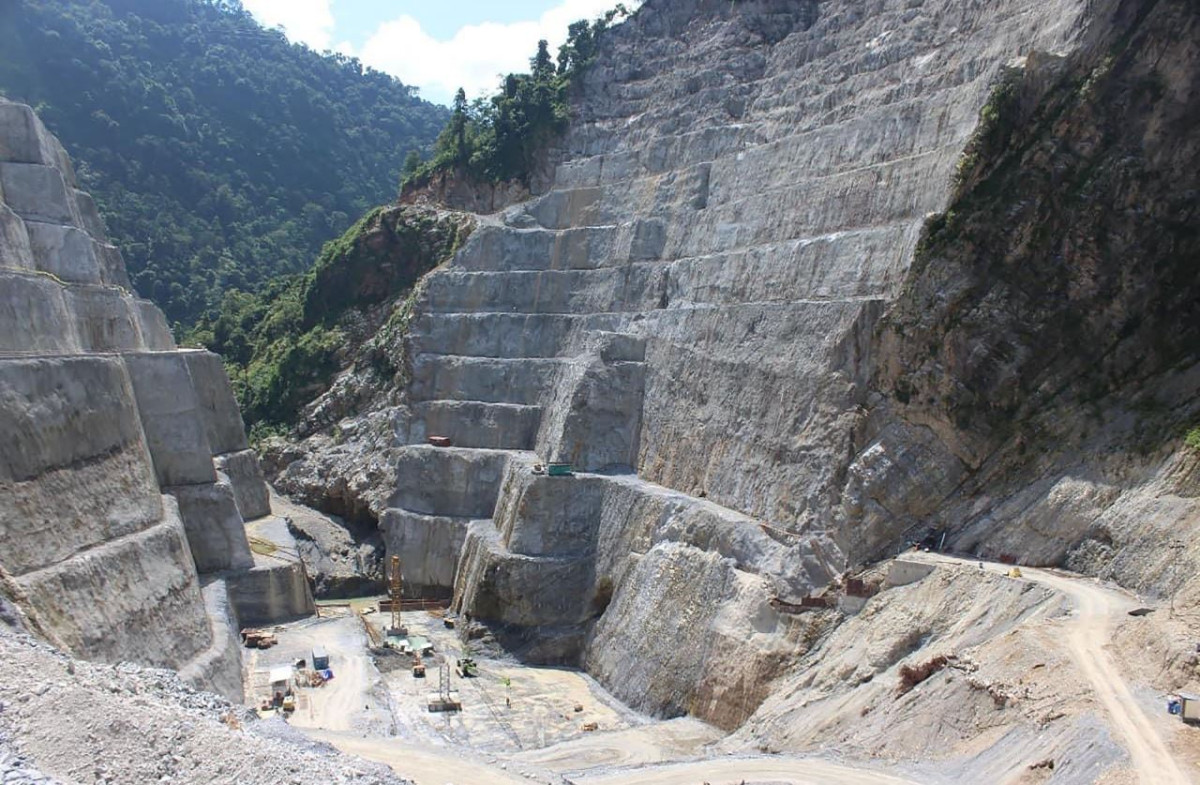

    तीन ‘प्याकेज’मा काम जारी छभने ५२ दशमलव शून्य सात प्रतिशत वित्तीय प्रगति भएको छ ।आयोजना प्रमुख श्यामजी भण्डारीका अनुसार प्याकेज–१ अन्तर्गत बाँधलगायत संरचना निर्माणमा ३५ प्रतिशत प्रगति भएको छ ।

    प्याकेज–२ अन्तर्गत विद्युत्गृह निर्माणमा ५९ प्रतिशत प्रगति भएको छ । प्याकेज–३ अन्तर्गत प्रसारण लाइन निर्माणमा ७३ दशमलव पाँच प्रतिशत काम पूरा भएको छ ।

    आयोजना २०८३ असारभित्र सम्पन्न गर्ने लक्ष्य छ । प्याकेज–१ अन्तर्गत बाँध निर्माण जारी छभने सुरुङ, विद्युत्गृह निर्माणका साथै हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायत प्याकेज–२ को काम पनि भइरहेको छ ।

    प्याकेज–३ अन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म दुई सय २० केभीको डबल सर्किट प्रसारण लाइन निर्माण भारतको केइसी इन्टरनेशनलले गरिरहेको छ ।
